Der Bebauungsplan ist das wichtigste Werkzeug, mit dem Ihre Gemeinde regelt, was auf einem konkreten Grundstück gebaut werden darf. Er ist eine kommunale Satzung nach § 10 BauGB, parzellenscharf und rechtsverbindlich gegenüber jedem Bauherrn. Wer ein Grundstück kaufen, bebauen oder umnutzen will, kommt am B-Plan nicht vorbei: Er entscheidet über Gebäudehöhe, Nutzung, Grundfläche und oft sogar über Dachform und Stellplätze. Dieser Wissensartikel erklärt Ihnen, wie der Plan aufgebaut ist, welche Festsetzungen wirklich wichtig sind, wie das Aufstellungsverfahren läuft und worauf Sie achten müssen, bevor Sie einen Kaufvertrag unterschreiben.
Was ein Bebauungsplan ist und welche Rechtsgrundlage er hat
Ein Bebauungsplan – kurz B-Plan – ist ein verbindlicher Bauleitplan einer Gemeinde. Er enthält die rechtsverbindlichen Festsetzungen für die städtebauliche Ordnung eines klar abgegrenzten Teilgebiets. Die Gemeinde beschließt ihn auf Grundlage des § 10 BauGB als Satzung – also als kommunales Ortsrecht, an das sich jeder Bauherr halten muss. Damit unterscheidet er sich grundsätzlich vom Flächennutzungsplan (FNP), der nur die groben Entwicklungsabsichten der gesamten Gemeinde darstellt und für private Eigentümer keine unmittelbare Bindungswirkung entfaltet.
Die Planungshoheit der Gemeinde
Die Aufstellung von Bebauungsplänen ist Ausfluss der kommunalen Selbstverwaltung, die das Grundgesetz garantiert. Ihre Gemeinde entscheidet eigenverantwortlich, wo, wann und mit welchen Festsetzungen ein B-Plan aufgestellt wird. Einen Rechtsanspruch auf die Aufstellung eines Bebauungsplans haben Sie als Bürger nicht – auch nicht als Grundstückseigentümer. Sie können zwar anregen, dass Ihre Gemeinde plant, durchsetzen können Sie es aber nicht. Auf der anderen Seite ist die Gemeinde an Ziele der Raumordnung und an die übergeordneten Festsetzungen des Flächennutzungsplans gebunden: Ein B-Plan ist aus dem FNP zu entwickeln (§ 8 Abs. 2 BauGB). Nur in den gesetzlich geregelten Ausnahmen – etwa wenn es noch keinen FNP gibt oder beide Pläne parallel geändert werden – darf er davon abweichen und braucht dann die Genehmigung der höheren Verwaltungsbehörde (§ 10 Abs. 2 BauGB).
Die drei zentralen Normen
Drei Rechtsquellen müssen Sie kennen, wenn Sie einen Bebauungsplan verstehen wollen. Das Baugesetzbuch (BauGB) regelt in den §§ 1 bis 13b das Verfahren, die Mindestinhalte und die Rechtsfolgen der Bauleitplanung. Die Baunutzungsverordnung (BauNVO) definiert die Baugebietstypen – also was sich hinter Kürzeln wie WA, MI oder GE verbirgt – sowie die Berechnung von GRZ und GFZ. Die Planzeichenverordnung (PlanZV) schreibt bundesweit einheitliche Symbole, Farben und Linienarten vor. Erst diese drei Normen zusammen machen einen Bebauungsplan lesbar: Das BauGB sagt, dass Sie planen dürfen, die BauNVO, was Sie planen können, und die PlanZV, wie es darzustellen ist.
Warum es Bebauungspläne gibt
Der B-Plan erfüllt mehrere Funktionen gleichzeitig. Er sichert eine geordnete städtebauliche Entwicklung, verhindert Nutzungskonflikte (etwa Schwerindustrie neben Reihenhäusern), sichert Flächen für Verkehr, Versorgung, Schulen und Grünflächen und schafft Planungssicherheit für alle Beteiligten. Für Sie als Bauherr bedeutet das: Wenn Ihr Vorhaben den Festsetzungen nicht widerspricht und die Erschließung gesichert ist, ist es planungsrechtlich zulässig (§ 30 BauGB). Erfüllt es auch das Bauordnungsrecht Ihres Landes, haben Sie einen Anspruch auf die Baugenehmigung.

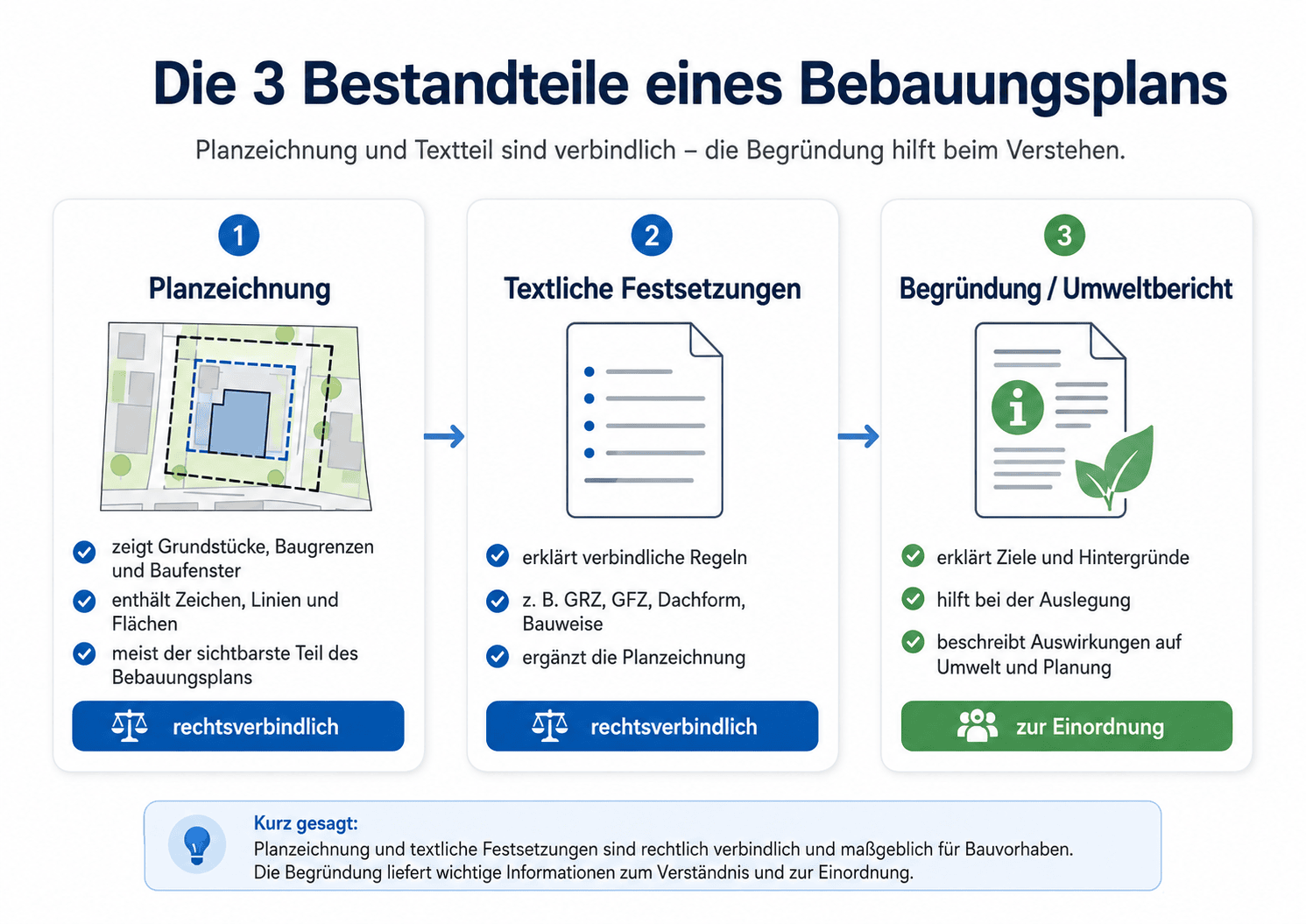

Aufbau eines Bebauungsplans: Planzeichnung, Textteil, Begründung
Ein Bebauungsplan besteht aus mehreren Komponenten, die Sie sauber unterscheiden müssen, weil sie unterschiedliche rechtliche Wirkung haben.

Teil A – die Planzeichnung
Die Planzeichnung ist die grafische Darstellung im Maßstab 1:500 oder 1:1.000. Auf ihr sehen Sie Grundstücksgrenzen, Baufenster, Verkehrsflächen, Grünflächen und farbig markierte Baugebiete. Jede Linie und jedes Symbol folgt der Planzeichenverordnung. Die Planzeichnung ist rechtsverbindlich – was hier eingezeichnet ist, gilt.
Teil B – die textlichen Festsetzungen
Der Textteil ergänzt die Planzeichnung um alles, was sich nicht zeichnerisch darstellen lässt: Vorschriften zur Anzahl der Wohneinheiten je Gebäude, zu Stellplätzen, zur Pflanzbindung. Gestalterische Vorgaben wie Dachneigung oder Fassadenfarbe sind örtliche Bauvorschriften nach Landesrecht, die in den Plan aufgenommen werden können (§ 9 Abs. 4 BauGB). Der Textteil ist gleichrangig mit der Planzeichnung verbindlich. Häufig stehen dort die entscheidenden Detailregeln, die ein Bebauungsplan enthalten kann, und die ein flüchtiger Blick auf die Karte übersieht.
Begründung und Umweltbericht
Die Begründung ist nicht Teil der Satzung – sie hat keine eigene Rechtswirkung. Aber sie erläutert, warum die Gemeinde so geplant hat, und ist deshalb für die Auslegung der Festsetzungen unverzichtbar. Wenn unklar ist, was eine Festsetzung meint, lesen Sie die Begründung. Der Umweltbericht nach § 2a BauGB analysiert die Auswirkungen des Plans auf Boden, Wasser, Luft, Klima, Tiere und Pflanzen. Er ist Pflichtbestandteil der Begründung – außer im vereinfachten und im beschleunigten Verfahren (§§ 13, 13a BauGB), in denen die Umweltprüfung entfällt.
Festsetzungen zur Art und zum Maß der baulichen Nutzung
Die mit Abstand wichtigsten Festsetzungen betreffen die Art und das Maß der baulichen Nutzung. Sie entscheiden, was Sie bauen dürfen und wie groß.
Art der baulichen Nutzung: die Baugebietstypen
Die BauNVO unterscheidet rund ein Dutzend Baugebietstypen. Die wichtigsten:
| Kürzel | Gebietstyp | Was zulässig ist |
|---|---|---|
| WR | Reines Wohngebiet | Fast ausschließlich Wohnen, Läden nur ausnahmsweise |
| WA | Allgemeines Wohngebiet | Wohnen, Läden und Gaststätten zur Versorgung des Gebiets, nicht störende Handwerksbetriebe |
| WB | Besonderes Wohngebiet | Wohnen mit verträglichem Gewerbe in vorhandenen Strukturen |
| MD | Dorfgebiet | Landwirtschaft, Wohnen, nicht störendes Gewerbe |
| MI | Mischgebiet | Wohnen und Gewerbe gleichrangig |
| MU | Urbanes Gebiet | Wohnen, Gewerbe, soziale und kulturelle Einrichtungen, dichter als MI |
| MK | Kerngebiet | Handel, Kultur, Verwaltung, Wohnen nachrangig |
| GE | Gewerbegebiet | Gewerbebetriebe, Wohnen nur ausnahmsweise für Betriebsinhaber und Aufsichtspersonal |
| GI | Industriegebiet | Industrie ohne Rücksicht auf Wohnen |
| SO | Sondergebiet | Erholung, Klinik, Einkaufszentrum, Photovoltaik – je nach Zweckbestimmung |
Was in welchem Gebiet konkret zulässig ist, regeln die §§ 2 bis 11 BauNVO. Wenn Ihr Grundstück im WA liegt, können Sie also keinen störenden Gewerbebetrieb eröffnen – auch nicht, wenn der Bebauungsplan dazu schweigt. Die BauNVO gilt ergänzend: Setzt der Plan ein Baugebiet fest, wird der Katalog der BauNVO Teil des Plans.
Maß der baulichen Nutzung: GRZ, GFZ, Vollgeschosse, Höhen
Das Maß der Nutzung wird über mehrere Kennzahlen gesteuert. Die Grundflächenzahl (GRZ) sagt, welchen Anteil Ihres Grundstücks Sie überbauen dürfen. Maßgeblich ist die Fläche im Bauland hinter der Straßenbegrenzungslinie (§ 19 Abs. 3 BauNVO). Die Geschossflächenzahl (GFZ) begrenzt die Summe der Geschossflächen aller Vollgeschosse im Verhältnis zur Grundstücksfläche. Hinzu kommen die Zahl der Vollgeschosse (römische Ziffern, z. B. II für zwei Vollgeschosse) sowie konkrete Höhenangaben – Traufhöhe (TH), Firsthöhe (FH) oder Oberkante (OK) in Metern über Normalhöhennull.

Zulässige überbaute Grundfläche = GRZ × Grundstücksfläche
- GRZ Grundflächenzahl, Wert zwischen 0 und 1 (z. B. 0,3 = 30 % überbaubar)
- Grundstücksfläche Gesamtfläche des Grundstücks in m²

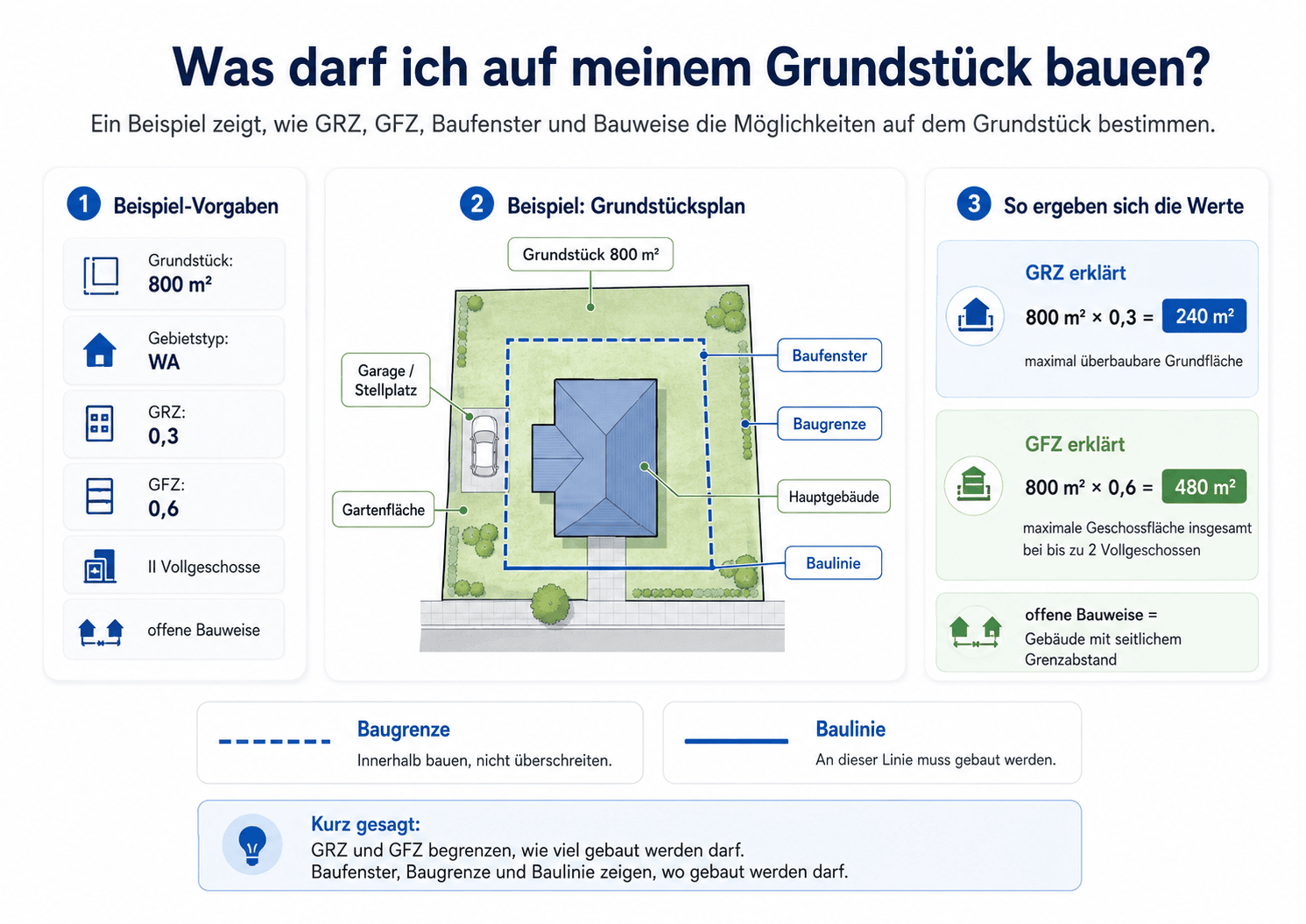

Ihr Grundstück ist 800 m² groß. Der Bebauungsplan setzt fest: WA, GRZ 0,3, GFZ 0,6, II Vollgeschosse, offene Bauweise.
- Zulässige überbaute Grundfläche durch das Hauptgebäude: 800 m² × 0,3 = 240 m²
- Zulässige Geschossfläche insgesamt: 800 m² × 0,6 = 480 m², verteilt auf maximal zwei Vollgeschosse
- Garagen, Stellplätze mit Zufahrten, Nebenanlagen und unterirdische Bauteile werden mitgerechnet, dürfen die zulässige Grundfläche aber nach § 19 Abs. 4 BauNVO um bis zu 50 % überschreiten, höchstens bis zu einer GRZ von 0,8. Hier also bis zu 360 m² insgesamt – sofern der B-Plan nichts anderes regelt.
Mit diesen Zahlen können Sie Ihr geplantes Haus überschlagen: 240 m² Grundfläche und 480 m² Geschossfläche reichen für ein großzügiges Einfamilienhaus oder ein kompaktes Zweifamilienhaus.
Überbaubare Grundstücksfläche, Bauweise und Gestaltung
Wo genau auf Ihrem Grundstück Sie bauen dürfen, regeln Baugrenze und Baulinie. Beide werden oft verwechselt, obwohl sie unterschiedlich wirken.
Baugrenze und Baulinie
Die Baugrenze begrenzt das Baufenster nach außen: Sie dürfen innerhalb bauen, die Linie aber nicht überschreiten. Wo genau Sie das Gebäude im Baufenster platzieren, ist Ihnen überlassen – auch ein Versetzen nach hinten ist zulässig. Die Baulinie ist strenger: An sie müssen Sie bauen, sie zwingt zu einer bestimmten Vorderkante des Gebäudes. Baulinien gibt es typischerweise dort, wo eine einheitliche Straßenfront erhalten oder geschaffen werden soll, etwa in historischen Quartieren. Wie beide Linien gezeichnet sind, erklärt die Legende des jeweiligen Plans; die Zeichen folgen der Planzeichenverordnung.
Bauweise: offen, geschlossen, abweichend
Die offene Bauweise (o) verlangt seitlichen Grenzabstand – freistehende Einzelhäuser, Doppelhäuser oder Hausgruppen bis 50 m Länge sind zulässig. Die geschlossene Bauweise (g) schreibt vor, dass auf beiden Seiten an die Grundstücksgrenze gebaut wird – typisch für Reihenhäuser oder geschlossene Blockrandbebauung in der Innenstadt. Eine abweichende Bauweise (a) kann der B-Plan zusätzlich definieren, etwa Hausgruppen mit besonderer Länge. Häufig wird die Bauweise mit Haustypen ergänzt: E für Einzelhaus, D für Doppelhaus, H für Hausgruppe/Reihenhaus.
Dachform, Dachneigung, Fassade
Eine einheitliche bundesweite Regelung zur Dachneigung gibt es nicht. Die Vorgaben stehen in örtlichen Bauvorschriften – als eigene Gestaltungssatzung oder als Teil des Bebauungsplans. Typische Festsetzungen sind Dachform (Satteldach SD, Walmdach WD, Flachdach FD, Pultdach PD), Dachneigung (DN) in Grad, oft als Spanne (z. B. „DN 30°–45°“), sowie Firstrichtung (parallel zur Straße oder senkrecht dazu). Gestaltungsvorgaben können sich auf Fassadenmaterial, Farben und sogar Einfriedungen erstrecken – das ist häufig in Erhaltungsgebieten oder Neubaugebieten mit gewünschtem einheitlichem Erscheinungsbild der Fall.
Stellplätze, Grünflächen, Pflanzbindungen
Bebauungspläne legen häufig die Anzahl der Stellplätze je Wohneinheit fest – ergänzend zur landesrechtlichen Stellplatzpflicht. Sie weisen private Grünflächen aus, schreiben Pflanzlisten vor (heimische Laubbäume, kein Kirschlorbeer) und können sogar verbindlich vorgeben, dass ein bestimmter Prozentsatz der nicht überbauten Fläche begrünt sein muss. Wer das übersieht, baut zwar das Haus, kommt aber bei der Schlussabnahme in Schwierigkeiten.
Arten von Bebauungsplänen und das Verhältnis zu §§ 34, 35 BauGB
Nicht jeder Bebauungsplan ist gleich. Das BauGB unterscheidet drei Grundtypen, und je nachdem, welcher gilt, haben Sie sehr unterschiedliche Spielräume.
Einfacher Bebauungsplan (§ 30 Abs. 3 BauGB)
Der einfache Bebauungsplan enthält weniger als diese vier Mindestfestsetzungen – beispielsweise nur Verkehrsflächen oder nur Art der Nutzung. Was er nicht regelt, ergibt sich ergänzend aus § 34 BauGB (Innenbereich, Einfügung in die Umgebungsbebauung) oder § 35 BauGB (Außenbereich). Sie müssen hier also zweigleisig prüfen: zuerst die B-Plan-Festsetzungen, dann die Maßstabsbildung aus der vorhandenen Umgebung.
Vorhabenbezogener Bebauungsplan (§ 12 BauGB)
Der vorhabenbezogene Bebauungsplan wird für ein konkretes Projekt aufgestellt. Vorhabenträger und Gemeinde schließen einen Durchführungsvertrag: Der Investor verpflichtet sich, das Vorhaben innerhalb einer Frist umzusetzen und in der Regel die Planungskosten zu tragen. Im Gegenzug erhält er Planungsrecht zugeschnitten auf sein Projekt. Typische Anwendungsfälle: Einkaufszentren, Wohnquartiere großer Bauträger, Logistikflächen. Für Sie als private Bauherrin spielt dieser Typ nur eine Rolle, wenn Ihr Grundstück Teil eines solchen Projektgebiets ist.
Ohne Bebauungsplan: §§ 34 und 35 BauGB
Hat Ihr Grundstück gar keinen Bebauungsplan, gelten zwei Auffangregeln. § 34 BauGB ist einschlägig im sogenannten unbeplanten Innenbereich – also dort, wo ein Ortsteil im Zusammenhang bebaut ist. Ihr Vorhaben muss sich „nach Art und Maß der baulichen Nutzung, der Bauweise und der Grundstücksfläche, die überbaut werden soll“, in die Eigenart der näheren Umgebung einfügen. Das ist deutlich unschärfer als ein B-Plan und führt regelmäßig zu Streit. § 35 BauGB regelt den Außenbereich: Hier ist Bauen grundsätzlich nicht zulässig, außer für privilegierte Vorhaben wie Land- und Forstwirtschaft, Energieerzeugung oder Tierhaltung. Wer im Außenbereich ein normales Wohnhaus errichten will, scheitert in der Regel.
Das Aufstellungsverfahren: vom Aufstellungsbeschluss zur Satzung
Ein Bebauungsplan entsteht in einem mehrstufigen, formal streng geregelten Verfahren. Wer mitreden will, muss wissen, wann welche Tür offen steht.
- 01Aufstellungsbeschluss
Der Gemeinderat beschließt nach § 2 Abs. 1 BauGB, dass ein B-Plan aufgestellt wird. Er wird ortsüblich bekannt gemacht – im Amtsblatt und meist auch online.
- 02Vorentwurf
Die Gemeinde oder ein beauftragtes Planungsbüro erarbeitet einen ersten Entwurf, oft in mehreren Varianten.
- 03Frühzeitige Beteiligung
Öffentlichkeit (§ 3 Abs. 1 BauGB) und Behörden (§ 4 Abs. 1 BauGB) werden früh unterrichtet und können sich äußern. Eine gesetzliche Frist gibt es dafür nicht; in der Praxis sind es meist zwei bis vier Wochen.
- 04Entwurf überarbeiten
Die Gemeinde überarbeitet den Plan auf Basis der frühzeitigen Beteiligung.
- 05Öffentliche Auslegung
Der Entwurf wird mit Begründung einen Monat lang, mindestens 30 Tage, im Internet veröffentlicht (§ 3 Abs. 2 BauGB). Zusätzlich muss die Gemeinde einen weiteren Zugang anbieten, etwa eine Auslegung im Rathaus. In dieser Zeit können Sie Stellungnahmen abgeben, am besten elektronisch.
- 06Abwägung
Die Verwaltung wertet alle Stellungnahmen aus und schlägt dem Gemeinderat Entscheidungen vor.
- 07Satzungsbeschluss
Nach der Abwägung beschließt der Gemeinderat den B-Plan nach § 10 Abs. 1 BauGB als Satzung. Wurde der Entwurf nach der Veröffentlichung wesentlich geändert, muss er vorher erneut veröffentlicht werden (§ 4a Abs. 3 BauGB).
- 08Bekanntmachung
Mit der ortsüblichen Bekanntmachung tritt der B-Plan in Kraft (§ 10 Abs. 3 BauGB). Ab dann hält die Gemeinde ihn für jedermann zur Einsicht bereit.
Vom ersten Aufstellungsbeschluss bis zur Rechtskraft vergehen erfahrungsgemäß ein bis drei Jahre, bei umstrittenen Plänen auch deutlich länger.
Vereinfachtes Verfahren nach § 13 BauGB
Bei geringfügigen Änderungen – etwa der Anpassung einer einzelnen Festsetzung, die die Grundzüge der Planung nicht berührt – kann die Gemeinde das vereinfachte Verfahren wählen. Sie verzichtet dann auf die frühzeitige Beteiligung und auf die Umweltprüfung. Das spart Monate.
Beschleunigtes Verfahren nach § 13a BauGB
Das beschleunigte Verfahren ist speziell auf die Innenentwicklung zugeschnitten: Wiedernutzbarmachung von Brachen, Nachverdichtung, Umbauten. Bei einer festgesetzten Grundfläche unter 20.000 m² ist es ohne Weiteres möglich, zwischen 20.000 und 70.000 m² nach einer Vorprüfung des Einzelfalls. Vorteil: Der Plan muss nicht aus dem Flächennutzungsplan entwickelt werden – der FNP wird redaktionell nachgezogen. Auch die Umweltprüfung entfällt.
Wie Sie sich als Bürger einbringen können
In beiden Beteiligungsphasen können Sie schriftlich Stellung nehmen. Die Gemeinde muss Ihre Argumente in die Abwägung einbeziehen – sie muss ihnen aber nicht folgen. Wichtig ist die Frist: Stellungnahmen, die nach Ablauf der Frist eingehen, können unberücksichtigt bleiben. Außerdem sollten Sie Ihre Einwendungen so konkret wie möglich formulieren („Lärm aus der geplanten Tiefgaragenausfahrt um 6 Uhr morgens“ wirkt stärker als „Das Vorhaben stört uns“).
Bebauungsplan lesen: Schritt für Schritt zum richtigen Verständnis
Einen Bebauungsplan lesen Sie nicht wie einen Roman. Sie arbeiten sich systematisch durch.
- 01Geltungsbereich identifizieren
Prüfen Sie, ob Ihr Grundstück innerhalb der Außengrenze des Plans liegt (meist kräftig gestrichelte Linie)
- 02Nutzungsschablone entschlüsseln
Gebietskürzel (z. B. WA), Geschosszahl (II), GRZ/GFZ (0,3/0,6), Bauweise (o)
- 03Baufenster prüfen
Wo liegt die überbaubare Fläche, wie groß ist sie, passt Ihr Gebäude hinein?
- 04Textteil durcharbeiten
Dachneigung, Wandhöhe, Material, Stellplatzpflicht, Pflanzbindungen – alles, was Ihr Vorhaben betrifft
- 05Begründung einsehen
Bei unklaren Festsetzungen zeigt die Begründung, was die Gemeinde wollte
Wo Sie den Plan einsehen
Jede Gemeinde hält ihre rechtskräftigen Bebauungspläne zur Einsicht bereit. Sie gehen entweder ins Bauamt – die Einsicht ist kostenlos, ein berechtigtes Interesse müssen Sie nicht nachweisen – oder Sie nutzen das Geoportal Ihres Bundeslands. Die meisten Länder stellen einen Großteil ihrer Pläne als PDF online bereit. Für Berlin und Hamburg finden Sie hier alle festgesetzten Pläne nach Ortsteil, mit Karte und dem Weg zur amtlichen Unterlage.

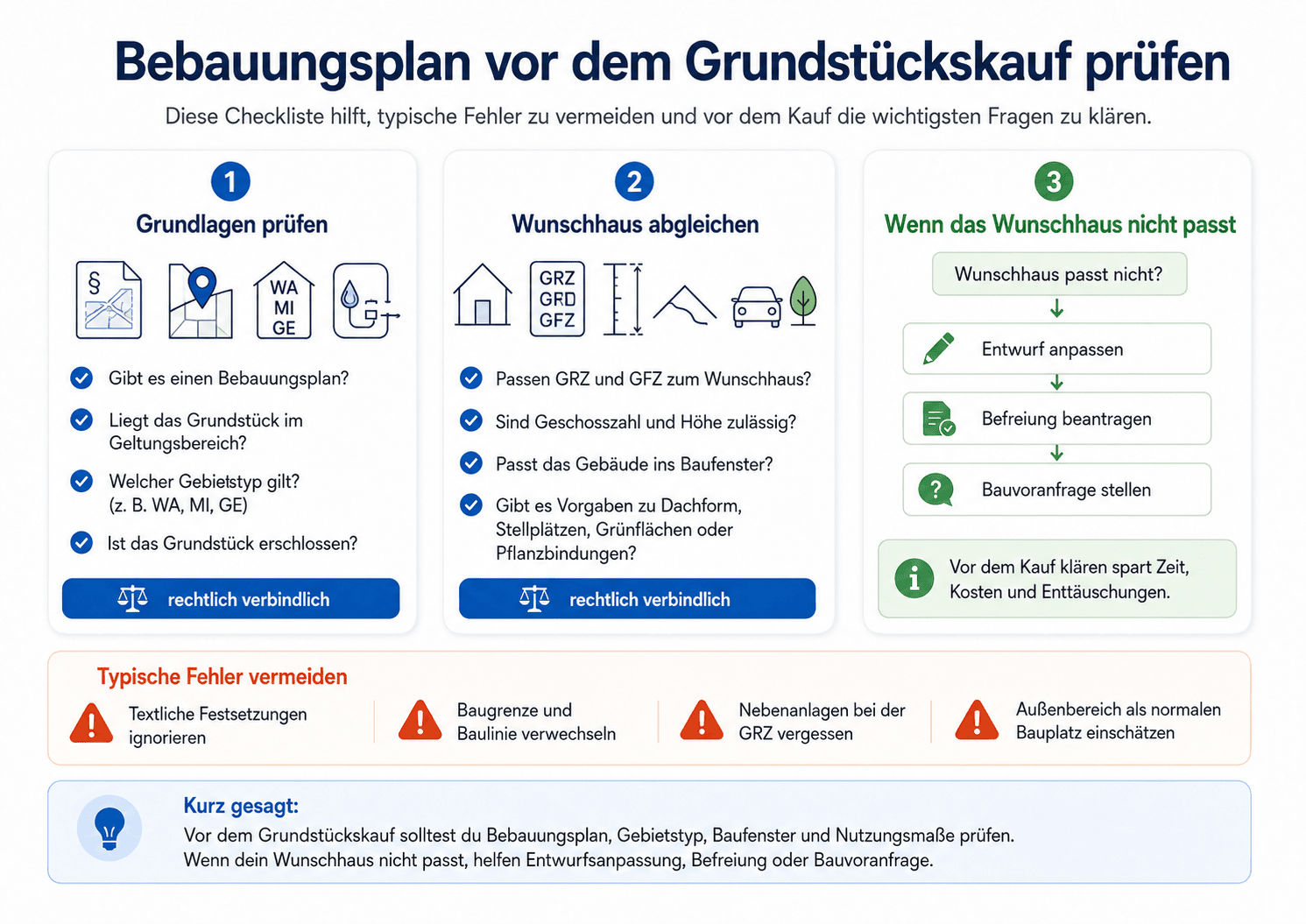

Bebauungsplan beim Grundstückskauf: Checkliste und typische Fehler
Den B-Plan zu prüfen, bevor Sie einen Kaufvertrag unterschreiben, ist eine der wichtigsten Maßnahmen beim Grundstückskauf. Wer das versäumt, riskiert, ein Grundstück zu erwerben, auf dem sein Traumhaus gar nicht realisierbar ist.

- 01Gebietstyp prüfenPasst die zulässige Nutzung zu Ihrem Vorhaben?
- 02GRZ und GFZ überprüfenReicht das Maß für Ihre Wohnfläche?
- 03Geschosszahl und Höhe klärenSind zwei Vollgeschosse plus Dachgeschoss zulässig?
- 04Baufenster analysierenWo dürfen Sie bauen, ist die Ausrichtung praktikabel?
- 05Bauweise prüfenOffen oder geschlossen? Doppelhaus möglich?
- 06Dachform und -neigung checkenErlaubt der Plan das Flachdach, das Sie planen?
- 07Stellplätze nachweisenWie viele müssen Sie nachweisen? Ist Tiefgarage zulässig?
- 08Pflanzbindungen und Grünflächen beachtenWo dürfen Sie nicht versiegeln?
- 09Erschließung klärenIst das Grundstück voll erschlossen? Welche Beiträge stehen aus?
- 10Energieversorgung prüfenVorgaben zu Photovoltaik oder Fernwärme-Anschlusszwang?
Wenn das Wunschhaus nicht zum Plan passt
Wenn Ihr Hausentwurf nicht zu den Festsetzungen passt, haben Sie drei Optionen. Erstens: Entwurf anpassen. Zweitens: Befreiung nach § 31 Abs. 2 BauGB beantragen – sie kommt nur in Betracht, wenn die Grundzüge der Planung nicht berührt werden und die Abweichung entweder aus Gründen des Wohls der Allgemeinheit erforderlich, städtebaulich vertretbar oder zur Vermeidung einer offenbar nicht beabsichtigten Härte nötig ist. Für Wohnungsbau gibt es weitere Wege: die Befreiung nach § 31 Abs. 3 BauGB und seit Ende Oktober 2025 den „Bau-Turbo“, siehe unten. Drittens: Bauvoranfrage bei der Baugenehmigungsbehörde stellen, bevor Sie kaufen. Ein positiver Vorbescheid bindet die Behörde für die Fragen, die er beantwortet, in den meisten Ländern drei Jahre lang.
Wenn kein Bebauungsplan existiert
Hat Ihr Grundstück keinen B-Plan, prüfen Sie, ob es im Innenbereich (§ 34 BauGB) oder im Außenbereich (§ 35 BauGB) liegt. Im Innenbereich richtet sich die Zulässigkeit nach der Umgebungsbebauung – das ist unschärfer und konfliktanfälliger als ein B-Plan. Im Außenbereich ist Wohnbebauung in der Regel nicht möglich. Im Zweifel hilft eine Bauvoranfrage.
Abweichungen, Änderungen und der „Bau-Turbo“
Ein Bebauungsplan gilt, bis die Gemeinde ihn ändert oder aufhebt – und das geht nur im selben Verfahren, in dem er entstanden ist. Für ein einzelnes Vorhaben gibt es drei kürzere Wege.
Ausnahme nach § 31 Abs. 1 BauGB
Eine Ausnahme ist nur möglich, wenn der Plan sie selbst vorsieht – nach Art und Umfang ausdrücklich. Typisch sind die Nutzungen, die die BauNVO in einem Baugebiet „ausnahmsweise“ zulässt, etwa ein Gartenbaubetrieb im allgemeinen Wohngebiet.
Befreiung nach § 31 Abs. 2 und 3 BauGB
Eine Befreiung geht über den Plan hinaus. Sie setzt voraus, dass die Grundzüge der Planung nicht berührt werden, dass einer von drei Gründen vorliegt – Wohl der Allgemeinheit (dazu zählt ausdrücklich der Wohnbedarf), städtebauliche Vertretbarkeit oder eine offenbar nicht beabsichtigte Härte – und dass die Abweichung mit öffentlichen Belangen vereinbar ist, auch unter Würdigung der Interessen der Nachbarn. Für den Wohnungsbau geht § 31 Abs. 3 BauGB weiter: Mit Zustimmung der Gemeinde kann im Einzelfall oder in mehreren vergleichbaren Fällen befreit werden, ohne dass es auf die Grundzüge der Planung ankommt. Voraussetzung ist nur, dass die Befreiung auch unter Würdigung nachbarlicher Interessen mit den öffentlichen Belangen vereinbar ist; das ist sie insbesondere nicht, wenn sie voraussichtlich zusätzliche erhebliche Umweltauswirkungen hat.
Der „Bau-Turbo“: § 246e BauGB
Seit dem 30. Oktober 2025 gilt das Gesetz zur Beschleunigung des Wohnungsbaus und zur Wohnraumsicherung, kurz „Bau-Turbo“. Sein Kern ist § 246e BauGB: Bis zum 31. Dezember 2030 kann für Wohnungsbau mit Zustimmung der Gemeinde von den Vorschriften des BauGB abgewichen werden – und damit auch von den Festsetzungen eines Bebauungsplans, ohne dass dieser geändert werden muss. Das gilt für
- den Neubau von Wohngebäuden,
- die Erweiterung, Änderung oder Erneuerung zulässig errichteter Gebäude, wenn dadurch neue Wohnungen entstehen oder Wohnraum wieder nutzbar wird,
- die Umnutzung bestehender Gebäude zu Wohnzwecken.
Die Abweichung muss mit öffentlichen Belangen vereinbar sein, die Interessen der Nachbarn sind zu würdigen. Sind voraussichtlich erhebliche zusätzliche Umweltauswirkungen zu erwarten, braucht es eine Umweltprüfung. Im Außenbereich gilt die Regel nur im räumlichen Zusammenhang mit beplanten oder bebauten Flächen.
Entscheidend ist die Zustimmung der Gemeinde: Sie kann sie auch aus anderen als planungsrechtlichen Gründen verweigern. Ein Anspruch auf den Bau-Turbo besteht also nicht. Wer ihn nutzen will, sollte früh mit dem Stadtplanungsamt sprechen.
Quellen: Baugesetzbuch (BauGB), insbesondere §§ 30, 31 und 246e, Baunutzungsverordnung (BauNVO). Dieser Beitrag ersetzt keine Rechtsberatung.
